连日来,全国首个海上风电海陆一体柔性直流输电工程——阳江三山岛海上风电柔直输电工程(以下简称“三山岛工程”)建设按下“加速键”。目前该工程整体建设进度已过半,正全力朝着今年10月建成投运的目标发起冲刺。

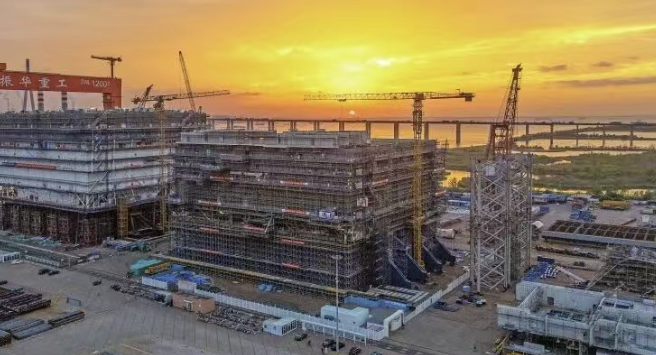

1月15日,记者在位于阳东区大沟镇渡头山的海缆转架空终端站施工现场看到,塔吊林立、机器轰鸣,一派繁忙景象。控制楼、户内直流场等主体建筑正有序建设,1号井与2号井隧道挖掘作业同步加速推进,为陆上电缆铺设打通路径。与此同时,陆上另一端的江门古劳换流站主控楼已封顶,阀厅网架提升工作完成,为设备安装奠定坚实基础。
作为连接深远海风电场与粤港澳大湾区电网的重要能源通道,三山岛工程分为海、陆两大板块。海上工程涵盖阳江海域±500千伏海上换流站、辅助平台及115公里500千伏直流海缆;陆上工程则包含阳江海缆转架空终端站、江门古劳换流站及途经阳江、江门、佛山三地的近200公里架空线。其中,海上换流站为7层钢结构,总重约2.7万吨,采用陆上建造、海上运输施工模式。目前,换流站导管架赴海域安装筹备工作正紧锣密鼓推进,陆上建造部分将于6月启运,届时这座“海上巨无霸”将运往阳江海域“安家落户”。
据项目管理人员介绍,海缆转架空终端站是电能“登陆”的关键枢纽。投运后,深海风电将经由海底电缆输送至陆地,在此完成“海”转“陆”的关键转换,再通过直流架空线路送达江门受端换流站。该工程核心亮点在于柔性直流输电技术的应用,具有输送容量大、损耗低等优势。区别于传统模式,三山岛工程由广东电网统一规划建设,阳江三山岛海上风电一至四项目可实现“一站式拼车”共享这条“电力高速路”,大幅降低建设和运维成本,缓解珠三角输电走廊紧张问题。
目前,项目建设团队正锚定10月投运目标,紧盯海上换流站启运、海缆敷设等关键节点,全力攻克施工与调试难题,确保工程高质量推进。
公众号编辑:房山乞
